Zmiany funkcjonalne wprowadzone w Comarch APS w wersji 2026.2

Uwzględnianie zleceń w toku

Przedłużanie okresu planistycznego

W wersji Comarch APS 2026.2 wprowadziliśmy kluczowe usprawnienie w procesie harmonogramowania, które eliminuje problem sztywnego zakresu dat. Nowa funkcjonalność pozwala na dynamiczne dostosowanie okresu planistycznego do rzeczywistych potrzeb produkcji.

Na oknie parametrów planowania (dostępnym przy tworzeniu nowego harmonogramu lub przeplanowaniu) planista może aktywować nowy parametr Przedłuż okres planistyczny, jeżeli pozycja zlecenia nie mieści się w wybranym terminie – zaznaczenie tego checkboxa pozwala systemowi na automatyczną zmianę sztywnego zakresu dat w model elastyczny.

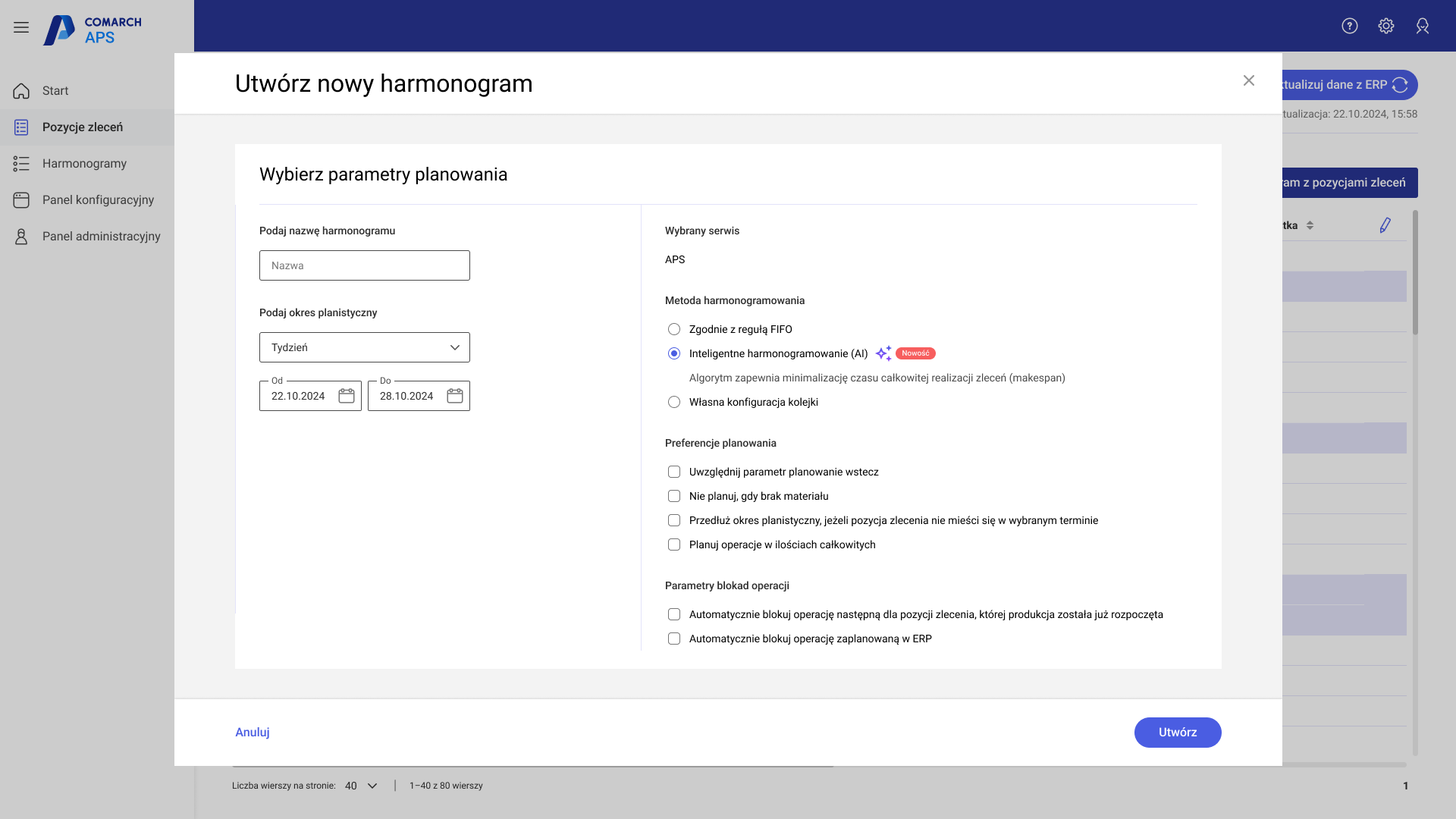

Nowa opcja w sekcji Preferencje planowania okna parametrów
Nowa opcja w sekcji Preferencje planowania okna parametrów

Podczas pracy z systemem mechanizm ten działa w dwóch trybach:

  • Przy zaznaczonym parametrze system bez przerywania pracy wydłuża okres planistyczny do daty zakończenia ostatniej zaplanowanej operacji.
  • Jeśli parametr nie był wcześniej zaznaczony, a dodawana z wysuwanego lobby pozycja zlecenia nie mieści się w aktualnym horyzoncie, system wyświetla dedykowane okno modalne umożliwiające wydłużenie okresu.

Planista w oknie modalnym ma możliwość podjęcia decyzji:

  • Przedłuż i planuj: System doplanuje brakujące pozycje, rozszerzając odpowiednio okres planistyczny.
  • Zapamiętaj moje preferencje: Pozwala na automatyczne zaznaczenie checkboxa w konfiguracji harmonogramu na przyszłość

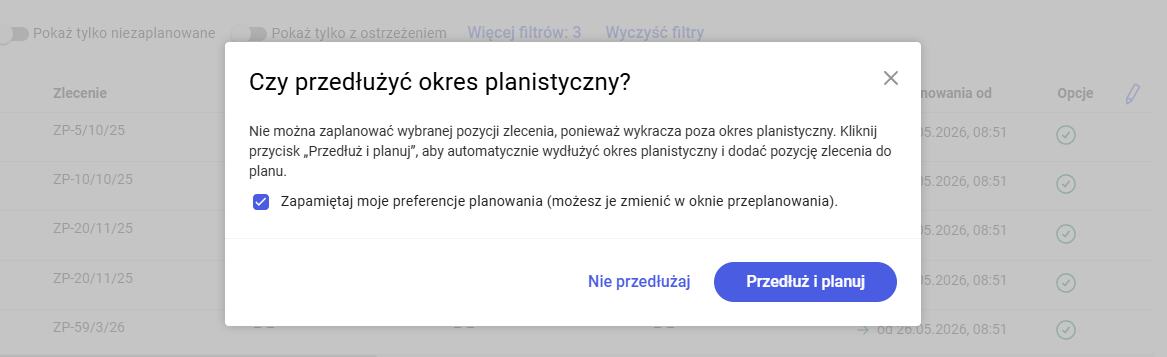

Okno dialogowe z pytaniem o przedłużenie okresu planistycznego
Okno dialogowe z pytaniem o przedłużenie okresu planistycznego

Linia czasu teraz na wykresie Gantta

Funkcja ta wprowadza wizualny znacznik aktualnego momentu bezpośrednio na wykresie Gantta. Pozwala to planiście na błyskawiczną orientację, które operacje są w trakcie realizacji, a które powinny się rozpocząć lub zakończyć w danej chwili.

Linia czasu jest widoczna wyłącznie dla harmonogramów znajdujących się w fazie realizacji, czyli posiadających status Główny.

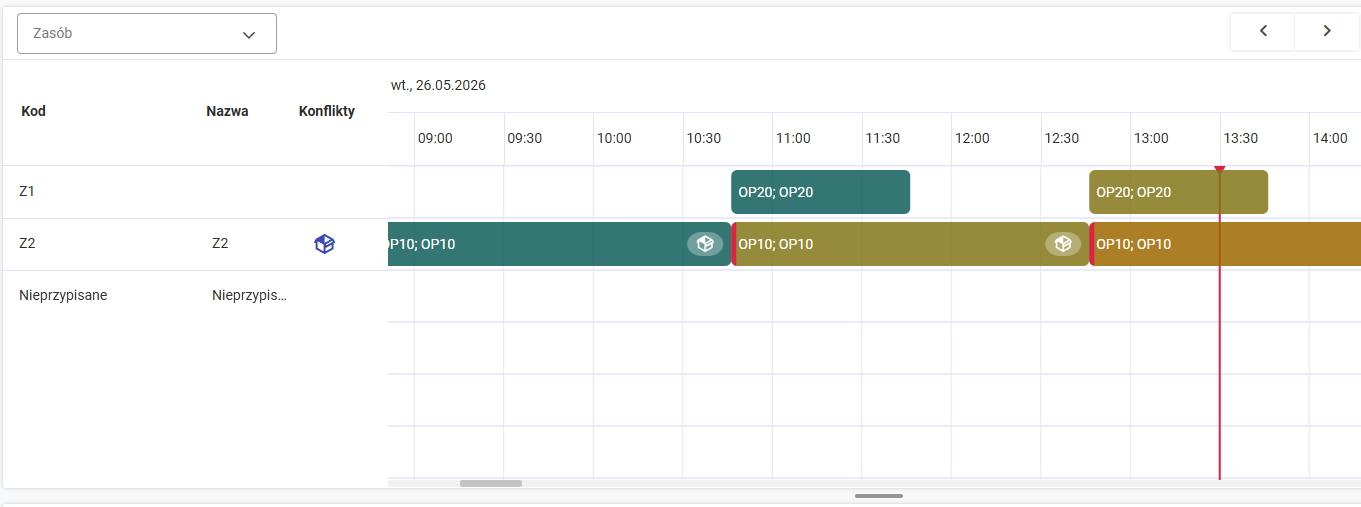

Prezentacja linii czasu „Teraz” na wykresie Gantta
Prezentacja linii czasu „Teraz” na wykresie Gantta

Automatyzacja zmian statusów harmonogramu

W wersji Comarch APS 2026.2 zautomatyzowaliśmy proces zarządzania statusami harmonogramów.

Zoptymalizowaliśmy listę dostępnych statusów, aby lepiej odzwierciedlały realny postęp prac planistycznych:

  • Główny: Zastąpił dotychczasowy status Wysłany. Jest on nadawany automatycznie po wysłaniu planu do systemu ERP.
  • Zatwierdzony: Zastąpił status Do wysłania.

System samodzielnie zarządza porządkiem w listach harmonogramów:

  • Automatyczne odrzucanie: Jeśli wyślesz nową wersję planu do ERP, system automatycznie zmieni status poprzedniej wersji na „Odrzucony”.
  • Cykliczna archiwizacja: Raz dziennie system sprawdza daty zakończenia okresów planistycznych. Jeśli okres ten już minął, harmonogram (o ile nie jest „Główny”) zostaje automatycznie oznaczony statusem „Archiwalny”.

Dostępność funkcji (np. edycja, usuwanie, zmiana nazwy) zależy teraz ściśle od statusu:

  • Pełna edycja: Możliwa tylko w statusie „W przygotowaniu”.
  • Wyślij do ERP: Akcja dostępna wyłącznie dla harmonogramów o statusie „Zatwierdzony”.
  • Powrót do edycji: W przypadku harmonogramów „Zatwierdzonych” planista może szybko przywrócić tryb edycji, zmieniając status z powrotem na „W przygotowaniu”.
Poprzedni statusStatus w wersji 2026.2Kluczowa zmiana
W przygotowaniuW przygotowaniuBez zmian. Obecnie jedyny status pozwalający na pełną edycję planu.
ZatwierdzonyZatwierdzonyPozostaje jako status gotowości do wysyłki.
Do wysłania(Wycofany)Funkcję tę w całości przejął status Zatwierdzony.
WysłanyGłównyStatus nadawany automatycznie po wysłaniu planu do ERP XL.
OdrzuconyOdrzuconyMożna nadać go ręcznie a dodatkowo system nadaje go automatycznie poprzedniej wersji planu po wysłaniu nowej.
ArchiwalnyArchiwalnyMożna nadać go ręcznie, a dodatkowo system raz dziennie przenosi tu harmonogramy z minionym okresem planistycznym.

Uwzględnianie w APS operacji zaplanowanych w ERP

Ostatnią dużą nowością w wersji Comarch APS 2026.2 jest zwiększona integracja z systemem Comarch ERP XL, która pozwala na pełną spójność danych planistycznych oraz zaawansowaną kontrolę nad blokowaniem operacji.

Funkcjonalność ta rozwiązuje problem rozbieżności między planem produkcyjnym w systemie ERP a harmonogramem w APS. System pozwala teraz na wczytywanie i wyświetlanie operacji zaplanowanych bezpośrednio w XL, operacji w trakcie realizacji oraz operacji zrealizowanych traktując je jako punkt wyjścia do dalszej optymalizacji.

Na oknie parametrów planowania dodano nową sekcję Parametry blokad operacji, która pozwala zdefiniować zachowanie systemu wobec danych z ERP:

  • Automatycznie blokuj operację zaplanowaną w ERP – pozwala na wczytanie planu z ERP jako stałego obciążenia.
  • Automatycznie blokuj operację następną dla pozycji zlecenia, której produkcja została już rozpoczęta – zapewnia stabilność planu dla zleceń będących już w toku.
Wskazówka
Pobranie aktualnych danych z systemu Comarch ERP XL odbywa się ręcznie za pomocą dedykowanego przycisku Aktualizuj dane z ERP. W przypadku już istniejących harmonogramów, nowo pobrane informacje i powiązane z nimi blokady zostaną uwzględnione oraz zaktualizowane na wykresie po uruchomieniu funkcji przeplanowania.

W celu zapewnienia pełnej kontroli nad harmonogramem, wprowadzono trzy rodzaje blokad, które różnią się stopniem swobody planisty:

  • Operacja zablokowana ręcznie: Tradycyjna blokada nakładana przez użytkownika, którą można w dowolnej chwili zdjąć (dostępna w poprzednich wersjach systemu).
  • Operacja zablokowana systemowo: Wynika z konfiguracji harmonogramu (np. blokada operacji z ERP). Istnieje możliwość jej ręcznego odblokowania przez planistę w celu umożliwienia przeplanowania.
  • Operacja zablokowana trwale: Dotyczy operacji już zrealizowanych lub będących w trakcie realizacji. Takie zadania stanowią stałe obciążenie i nie mogą być modyfikowane ani odblokowywane w APS.

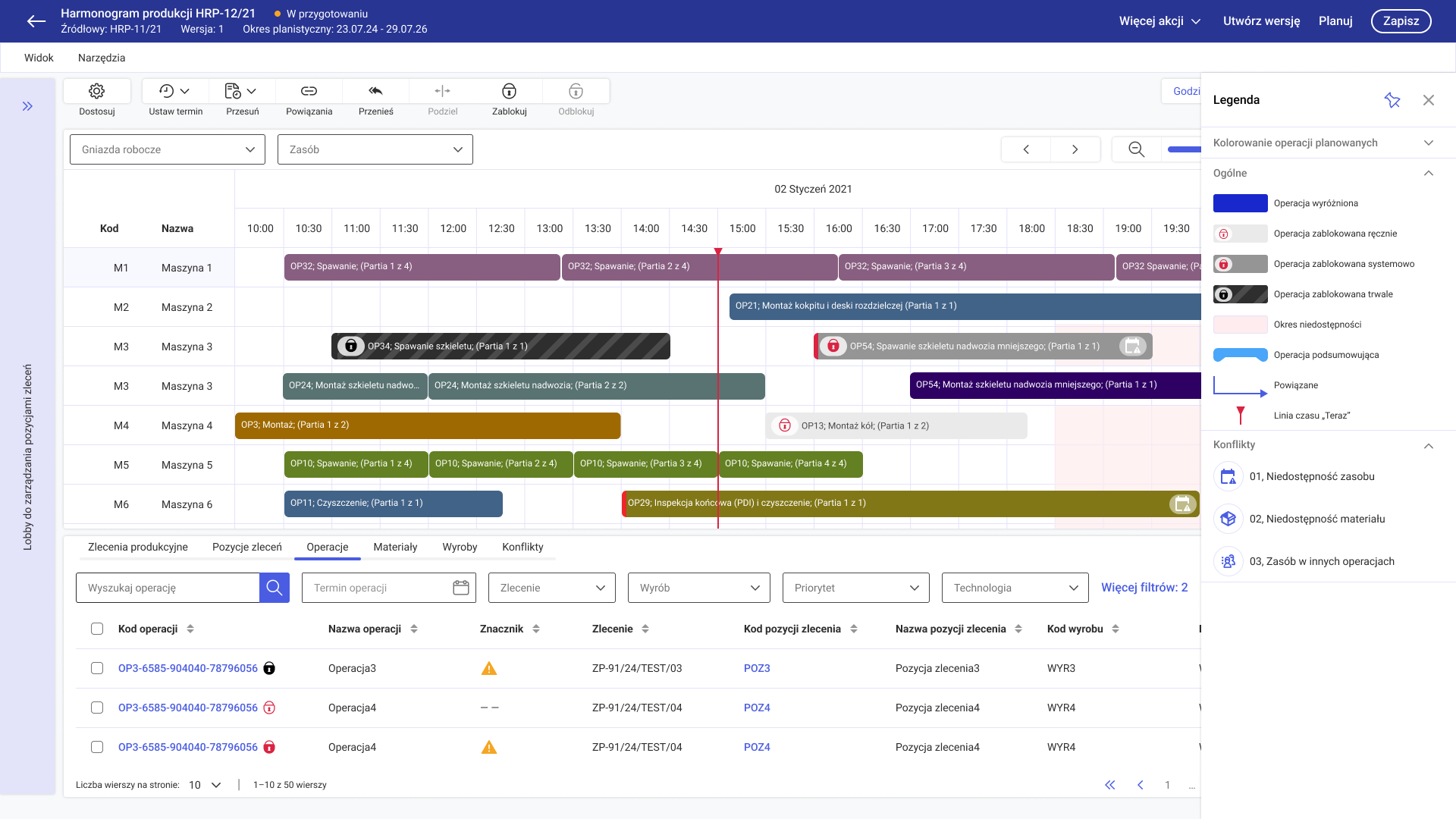

Wizualne wyróżnienie trzech typów blokad (ikony kłódek) oraz ich prezentacja w legendzie
Wizualne wyróżnienie trzech typów blokad (ikony kłódek) oraz ich prezentacja w legendzie

Stały czas operacji

Kolejną istotną nowością w wersji Comarch APS 2026.2 jest pełna obsługa parametrów stałego czasu operacji, definiowanych na operacji w technologii w systemie Comarch ERP. Funkcjonalność ta rozwiązuje problem sztywnego przeliczania czasu produkcji wyłącznie na podstawie ilości sztuk, co pozwala na precyzyjne odwzorowanie w harmonogramie procesów o charakterze wsadowym, chemicznym czy termicznym.

System Comarch APS analizuje teraz ustawienia sekcji Stały czas operacji i automatycznie dostosowuje czas trwania zadań według trzech kluczowych modeli:

  • Zależny od krotności operacji (Parametr Dla): W tym modelu czas operacji jest stały dla określonej partii produktów zdefiniowanej w polu „Dla: X szt. operacji”. Przykładem może być proces trwający 5h dla każdych rozpoczętych 2 sztuk – dla zlecenia na 4 sztuki APS zaplanuje 10h, traktując to jako dwie porcje produkcyjne.
  • Niezależny od ilości operacji: Jeśli w konfiguracji zaznaczono ten parametr, czas trwania zadania w harmonogramie pozostaje sztywny i zgodny z czasem planowanym, bez względu na to, czy operacja dotyczy 1, czy 100 sztuk. Jest to rozwiązanie idealne dla procesów automatycznych, które trwają tyle samo czasu niezależnie od obciążenia maszyny.
  • Zależny od liczby zaplanowanych operacji (Domyślnie): Klasyczny model, w którym czas operacji w APS jest wynikiem przemnożenia liczby sztuk przez czas jednostkowy.

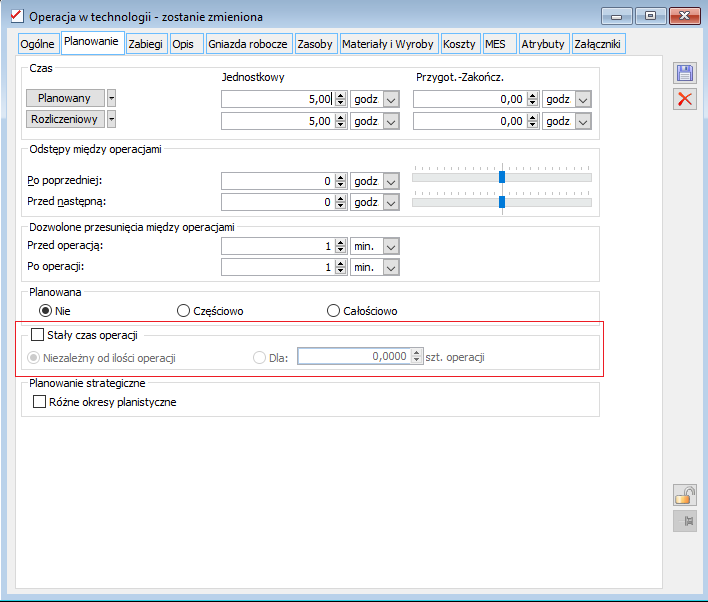

Konfiguracja stałego czasu operacji na operacji w technologii w Comarch ERP XL
Konfiguracja stałego czasu operacji na operacji w technologii w Comarch ERP XL

ChatERP w APS

Comarch ChatERP to inteligentny asystent wykorzystujący algorytmy sztucznej inteligencji (AI), która jest sukcesywnie rozwijana w systemach i aplikacjach z rodziny Comarch ERP, w tym również od wersji 2026.2 w Comarch APS.

Aby skorzystać z asystenta w systemie Comarch APS, wymagane jest posiadanie uprawnień nadanych przez Administratora.

  • Usługa wymaga aktywacji przez Administratora konta, który akceptuje regulamin w imieniu organizacji.
  • Dostęp do ChatERP jest obecnie możliwy dla użytkowników korzystających z polskiego języka interfejsu.

Usługa jest dostępna pod przyciskiem ChatERP, który znajduje się na górnej belce aplikacji Comarch APS.

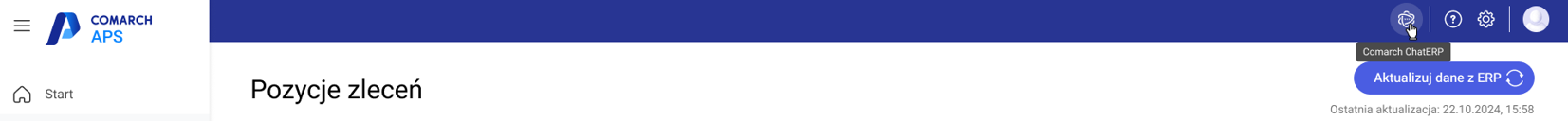

Przycisk ChatERP w Comarch APS
Przycisk ChatERP w Comarch APS

Po kliknięciu przycisku należy zapoznać się z informacjami prawnymi przy pierwszym uruchomieniu. Następnie pojawi się okno konwersacji, w którym można zadawać pytania dotyczące obsługi systemu lub skorzystać z podpowiedzi wyświetlanych w dolnej części okna.

W pierwszym etapie asystent koncentruje się na wsparciu użytkownika w zakresie znajomości systemu. Przykładowe pytania, na jakie odpowiada Comarch ChatERP w APS:

  • Jak stworzyć nową wersję harmonogramu?
  • Na czym polega planowanie metodą FIFO?
  • Jak zmienić status dokumentu harmonogramu?
  • Wyjaśnij, jak działa parametr „Stały czas operacji”.
  • Jakie są wymagania dotyczące integracji z systemem Comarch ERP XL?
  • Co potrafisz i w czym możesz mi pomóc?

Planowanie w ilościach niecałkowitych

W najnowszej wersji systemu Comarch APS wprowadzono funkcjonalność umożliwiającą planowanie operacji z dokładnością do czterech miejsc po przecinku. Rozwiązanie to stanowi odpowiedź na specyficzne potrzeby branż, w których planowanie wyłącznie w liczbach całkowitych nie oddaje w pełni realiów technologicznych wynikających z proporcji wyrobu i technologii.

W oknach tworzenia oraz przeplanowania harmonogramu w sekcji Preferencje planowania dodano dedykowany checkbox:

  • Planuj operacje w ilościach całkowitych zaznaczony (domyślnie): System zachowuje dotychczasową logikę, zaokrąglając ilości operacji do liczb całkowitych (minimum 1).
  • Planuj operacje w ilościach całkowitych odznaczony: APS przechodzi w tryb planowania precyzyjnego, wyliczając ilości operacji z dokładnością do 4 miejsc po przecinku.

Konfiguracja planowania w ilościach całkowitych
Konfiguracja planowania w ilościach całkowitych

Wprowadzenie obsługi ilości niecałkowitych znacząco podnosi dokładność funkcji planowania na wiele terminów.
W poprzednich wersjach system musiał dążyć do pełnych jednostek przy dzieleniu zadania, a obecnie algorytm potrafi podzielić operację na części o precyzyjnych wartościach (np. operację o ilości 7,5 można podzielić na dwa terminy: 5,0 oraz 2,5).

Kluczowe aspekty techniczne:

  • Integracja ze stałym czasem: System zachowuje pełną spójność z nowymi modelami czasu stałego przy ilościach ułamkowych krotność (parametr „Dla”) jest wyliczana z uwzględnieniem precyzji 0,0001.
  • Przejrzystość danych: Niecałkowite ilości są widoczne bezpośrednio na wykresie Gantta, w tooltipach operacji oraz na listach dokumentów, co ułatwia planiście szybką weryfikację obciążenia.
  • Blokada spójności: Jeżeli na harmonogramie znajdują się już operacje zablokowane ręcznie z ułamkowymi ilościami, system automatycznie wymusza tryb planowania niecałkowitego, aby zapewnić poprawne obliczenia.

Czy ten artykuł był pomocny?
