Zależności

Podstawą procesu produkcyjnego jest czasowa zależność pomiędzy poszczególnymi etapami produkcji. Dla pozycji operacji (zasobów) oraz pozycji marszrut (operacji) można definiować zależności czasowe. Zależności te są brane pod uwagę zarówno podczas uruchamiania zleceń produkcyjnych (np. w ramach rezerwacji zasobów), jak i w planowaniu całego procesu produkcji.

Zależności te definiuje się w edytorze pozycji na zakładce Zależności, w zależności od aplikacji:

  • dla zasobów lub list zasobów – w aplikacji Operacje
  • dla operacji w aplikacji Marszruty
  • dla operacji i zasobów – w aplikacji Zlecenia produkcyjne
Wskazówka
Jeśli dla danej pozycji istnieją zależności, to w tabelach poszczególnych aplikacji wymienionych powyżej, taka pozycja będzie oznaczona symbolem graficznym .
Uwaga
Nowe zależności czasowe tworzone dla pozycji zleceń produkcyjnych, nie pochodzące z danych podstawowych, są realizowane za pomocą akcji Zmień termin i ilość.
Przykład
W przypadku uruchomienia zlecenia produkcyjnego z określonym limitem wydajności, limit ten ma zawsze pierwszeństwo przed zależnościami. Przykładowo, jeśli dwie operacje wykorzystujące ten sam zasób są od siebie zależne i obie powinny zostać uruchomione jednocześnie, planowanie rozpocznie drugą operację po zakończeniu pierwszej operacji.
Przykład
Zależności czasowe w marszrucie mają pierwszeństwo przed czasem transportu i buforowania, jeśli jest on stosowany w operacji. Zarówno czas transportu jak i czas buforowania będą ignorowane, jeśli operacje mają zacząć się bezpośrednio jedna po drugiej lub czas rozpoczęcia nakłada się na siebie.

Przykład zależności pozycji operacji

Jeśli w operacji nie zostaną określone żadne zależności – zasoby planowane są równolegle, tak aby miały ten sam czas rozpoczęcia. Przykład został przedstawiony na poniższej grafice.

Domyślny sposób planowania operacji z powiązanymi do nich zasobami.

W przypadku wprowadzenia odpowiednich zależności, zasoby w ramach jednej operacji mogą być planowane na różne sposoby:

Przykład planowania zasobów w operacji ze zdefiniowanymi zależnościami

W takim przypadku całkowity czas operacji wynika z czasu realizacji pracy powiązanych zasobów.

Uwaga
Podczas tworzenia pozycji operacji (zasoby, grupy zasobów lub listy zasobów) parametr Istnieje pozycja poprzedzająca na zakładce Zależności jest domyślnie nieaktywny. Jeśli choć jedna z pozycji operacji ma ten parametr niezaznaczony, należy to uwzględnić przy dalszym planowaniu, ponieważ może to wpłynąć na harmonogramowanie zależności pomiędzy operacjami.

Przykład zależności pozycji marszruty

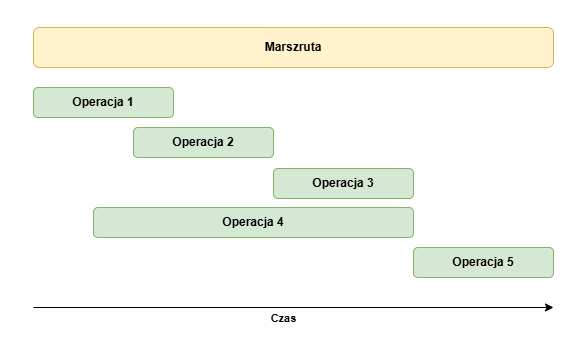

W przypadku braku zależności, wszystkie pozycje marszruty są planowane podczas uruchomienia zlecenia produkcyjnego tak, aby były wykonywane jedna po drugiej zgodnie z przykładem na poniższej grafice.

Domyślny sposób planowania marszruty z powiązanymi z nią operacjami

W przypadku wprowadzenia odpowiednich zależności operacje w marszrucie mogą być planowane  w następujący sposób:

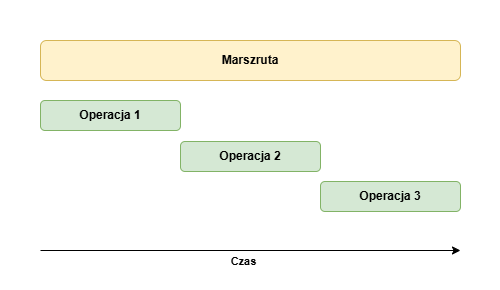

Przykład planowania operacji w marszrucie ze zdefiniowanymi zależnościami
Uwaga
Podczas wprowadzania nowych pozycji marszruty (operacja i marszruty) parametr Istnieje pozycja poprzedzająca na zakładce Zależności jest domyślnie nieaktywny dla pierwszej pozycji (pozycja z najniższym numerem). Dla wszystkich innych pozycji lub dla nowo wprowadzonych pozycji parametr Istnieje pozycja poprzedzająca jest domyślnie aktywny.

Zakładka Zależności

Zakładka Zależności w edytorze pozycji

Umożliwia powiązanie ze sobą pozycji przypisanych do operacji/marszruty/zlecenia produkcyjnego. Na tej zakładce są dostępne następujące przyciski:

  • [Dodaj] – dodaje nową zależność pomiędzy pozycjami
  • [Usuń] – usuwa zdefiniowaną zależność pomiędzy pozycjami
  • Istnieje pozycja poprzedzająca – parametr, który blokuje rozpoczęcie pracy zasobu/operacji bez zakończenia pracy zasobu/operacji poprzedzającej. Nie może zostać zaznaczony dla pierwszej pozycji.

Tabela składa się z następujących kolumn:

  • Zależność – umożliwia zdefiniowanie zależności pomiędzy pozycjami. Dostępne są następujące opcje do wyboru:
    • Rozpoczyna się nie wcześniej niż
    • Rozpoczyna się po
    • Rozpoczyna się równolegle z
    • Kończy się równolegle z
    • Kończy się nie później niż
    • Rozpoczęcie pokrywa się z
  • Pozycja referencyjna
    • Pozycja – pozwala na zdefiniowanie numeru pozycji w tabeli, do której ma odnosić się zależność, np. Rozpoczyna się nie wcześniej niż pozycja nr 10
    • Poprzednik – zależność odnosi się zawsze do poprzedniej pozycji w tabeli, np. Pozycja nr 20 rozpoczyna się nie wcześniej niż poprzednik (pozycja nr 10)
  • Pozycja – numer pozycji, do której ma się odnosić zależność. Kolumna jest aktywna tylko w przypadku wybrania w kolumnie Pozycja referencyjna opcji Pozycja
  • Numer szczegółu – numer szczegółowy pozycji, do której odnosi się zależność. Kolumna używana jest w sytuacji, w której operacja ma więcej niż jeden zasób. Wówczas zasoby są odpowiednio numerowane. Kolumna dostępna jest tylko w aplikacji Zlecenie produkcyjne.
  • Czas nakładania – określa maksymalny czas nakładania się czasu pomiędzy pozycjami w tabeli

Typy zależności

Poniżej przedstawiono typy zależności na przykładzie marszruty. Przyjęto, że parametr Istnieje pozycja poprzedzająca jest dezaktywowany dla pozycji operacji. Ponadto nie ma określonego czasu tolerancji ani czasu transportu. W przeciwnym razie czasy zostałyby unieważnione przez zdefiniowane zależności.

[Indicator]Weryfikacja zależności  podczas ich definiowania pozwala uniknąć tworzenia odwołań cyklicznych.[/Indicator]

Rozpoczyna się nie wcześniej niż

Rozpoczyna się nie wcześniej niż oznacza, że dana operacja nie może rozpocząć się wcześniej niż jedna lub więcej wskazanych operacji. W przypadku poprzednika jest to określane automatycznie, tak więc wskazanie tego typu zależności ma sens tylko w odniesieniu do następnej pozycji. To samo można osiągnąć poprzez pozycjonowanie w marszrucie.

Uwaga
Ten typ zależności jest użyteczny tylko w połączeniu z innymi typami zależności.

Rozpoczyna się po

Rozpoczyna się po oznacza, że dana operacja rozpoczyna się zawsze po jednej lub wielu operacjach poprzedzających lub po określonej pozycji. Istnieje możliwość wymuszenia tego poprzez aktywację parametru Istnieje pozycja poprzedzająca.

[inidcator]Ten typ zależności należy wskazać w przypadku, jeśli użytkownik chce odwołać się do konkretnej (nie poprzedniej) pozycji operacji lub jeśli operacja ma zacząć się w dowolnym czasie po innej operacji.[/indicator]

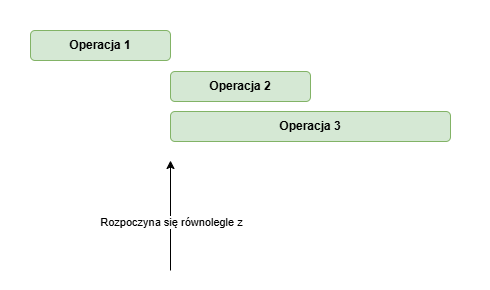

Rozpoczyna się równolegle z

Rozpoczyna się równolegle z oznacza, że dana operacja rozpoczyna się równocześnie z jedną lub wieloma operacjami.

Zależność Rozpoczyna się równolegle z

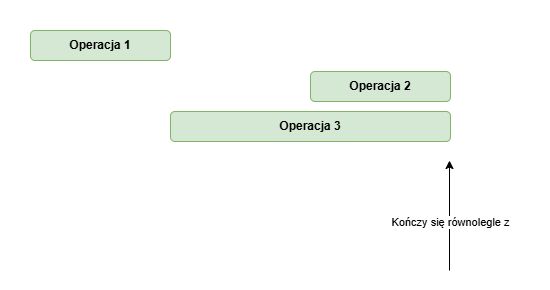

Kończy się równolegle z

Kończy się równolegle z oznacza, że dana operacja kończy się równocześnie z jedną lub wieloma operacjami. W tym przypadku nie ma żadnej alternatywy. Ten typ zależności jest stosowany w przypadku, gdy np. dwie operacje mają być zakończone równocześnie, tak aby bezpośrednio po ich zakończeniu można było rozpocząć następną operację.

Zależność Kończy się równolegle z
Uwaga
Jeśli operacje mają różne czasy realizacji i zostały dla nich zastosowane oba typy zależności Rozpoczyna się równolegle z i Kończy się równolegle z, to system wykryje błąd i poinformuje użytkownika.

Kończy się nie później niż

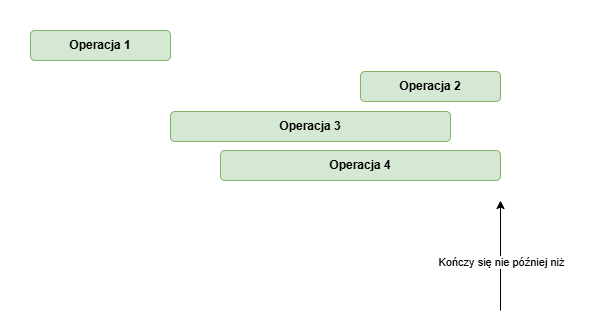

Opcja Kończy się nie później niż oznacza, że dana operacja nie może kończyć się później niż wskazana pozycja operacji. Nie oznacza to, że kończy się w tym samym momencie. Dla pozycji zostanie więc ustalony jak najwcześniejszy termin. Może to prowadzić do nałożenia się na siebie operacji.

Zależność Kończy się nie później niż

Rozpoczęcie pokrywa się z

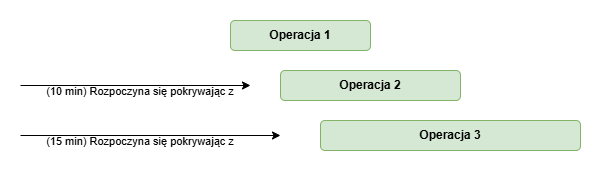

Zależność jest stosowana zawsze wtedy, gdy dana operacja powinna się rozpocząć zanim skończy się inna operacja. W przypadku definiowania tej zależności należy wskazać wartość w kolumnie Czas nakładania.

Zależność Rozpoczęcie pokrywa się z

Weryfikacja

Należy pamiętać, że podczas tworzenia zależności przeprowadzana jest ich weryfikacja. System sprawdza, czy poprawnie zdefiniowano podstawowe zależności logiczne. W przypadku rozbudowanych marszrut oraz operacji system może nie wyświetlić błędu logicznego. Dodatkowym parametrem, który nie jest weryfikowany podczas dodawania zależności, jest czas trwania operacji. Jeśli zależność okaże się niemożliwa do zrealizowania z powodu czasów operacji i ograniczeń wynikających z innych zależności, błąd zostanie zgłoszony podczas uruchamiania zlecenia produkcyjnego.

Poniżej znajduje się przykład nielogicznie sformułowanej zależności, której realizacja nie będzie możliwa:

Przykład
Operacja nr 2 rozpoczyna się po Operacji nr 1, Operacja nr 3 rozpoczyna się po Operacji nr 2 i kończy się równocześnie z Operacją nr 1.

Możliwe jest sformułowanie logicznie poprawnej zależności, jednak jej realizację uniemożliwią czasy realizacji obliczane dopiero przy uruchamianiu zlecenia produkcyjnego.

Przykład
Operacja nr 2 rozpoczyna się po Operacji nr 1, Operacja nr 3 rozpoczyna się po Operacji nr 1 i kończy się równocześnie z Operacją nr 2. Jest to logicznie wykonalne, jeśli czas realizacji Operacji nr 3 nie jest dłuższy niż czas realizacji Operacji nr 2.
